光/储/充及一体化项目想接入虚拟电厂该分几步?是否需要设备大改造?先说结论:绝大多数现有设备根本不用动!本期带你看懂接入虚拟电厂从【资源评估】→【方案设计】→【协议签署】→【现场实施】的每一步。
项目基本信息,光/储/充等资源历史运行数据等
-
光伏- 评估光伏历史发电效率、消纳情况等;
-
储能- 分析储能日循环次数和可调节能力等;
-
充电桩- 分析充电桩利用率和可调功率等。

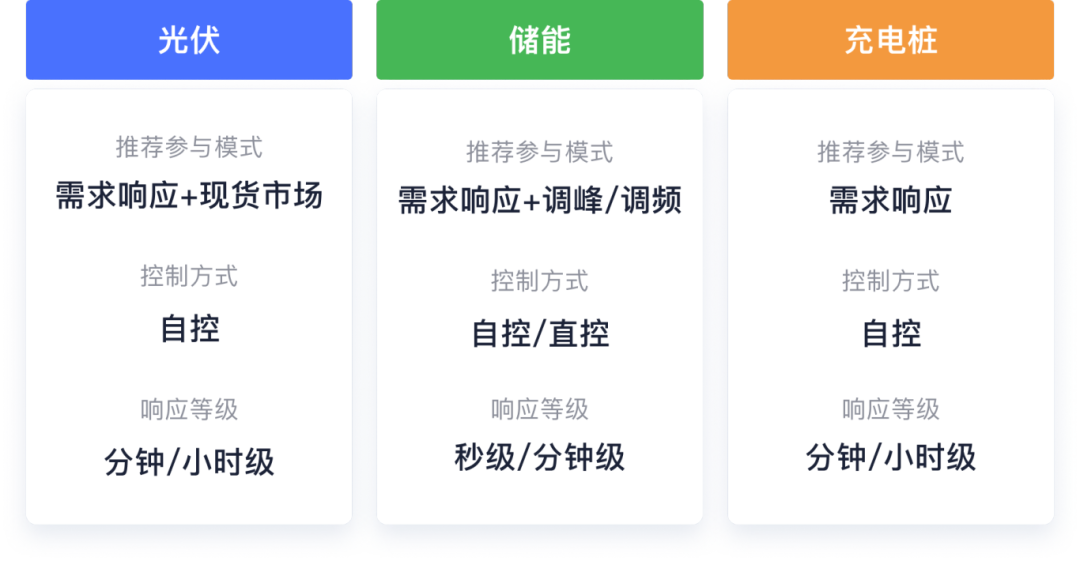

通过卓阳分布式资源响应评估系统,根据资源评估结果,推荐参与虚拟电厂的模式
术语解释
需求响应:电网忙时您让设备少用电,闲时再补回来——像骑手‘接单’帮电网削峰填谷,每次响应都能拿补贴!"
调峰:电网高峰时您帮它“减压”,低谷时存下余力——像水库调节水量,每天稳定供电就能赚收益!
调频:电网用电波动时,您的设备秒级微调充放电功率,平衡每一次微小抖动,每调节一次都能拿钱!
补充说明:虚拟电厂参与的响应类型包括:日前、日内(小时、分钟)、实时(秒级)等,原则上参与的响应实时性越高,价格越高。

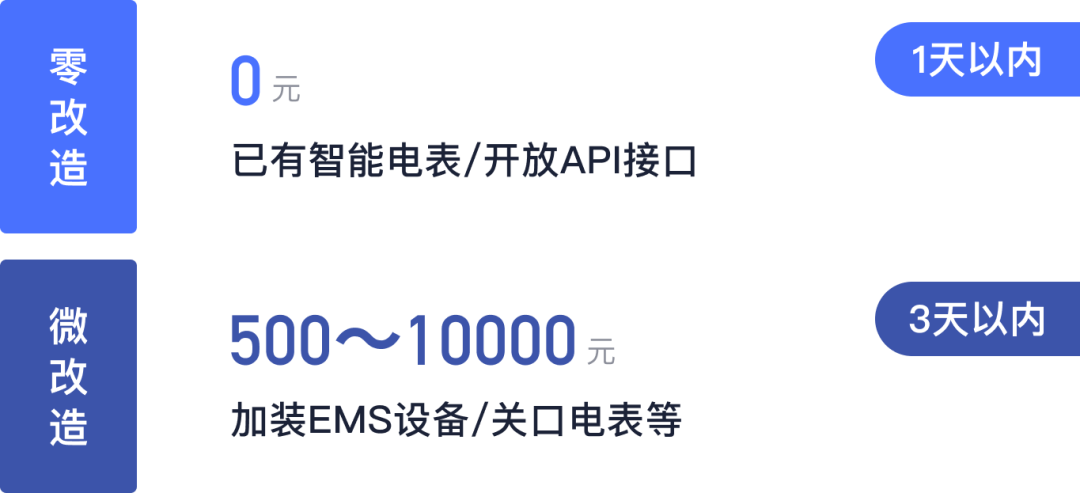

改造要花大钱吗?
卓阳分级方案

术语解释
API对接:设备已有“智能大脑”,卓阳云端直连(就像微信视频通话)
边缘网关:给设备装个“翻译器”(把不同设备语言转为电网能听懂的IEC 104协议)
电网直调:需通过国家电网指定认证(类似“持证上岗”)
签协议会不会被坑?
卓阳协议三大安全保障
1
专业能力评估
通过专业能力测试,明确参与响应类型
2
响应能力动态管理
可调节能力动态监测,定期评估响应效果
3
收益分成透明化
约定收益分成比例,每月生成《收益结算清单》
施工会不会影响正常运营?

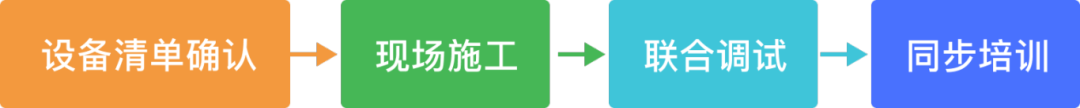

卓阳标准化施工方案

联调测试
模拟电网指令(比如下午2点要求储能放电100kW),测试响应速度(要求≤3秒)
现场培训
教您看懂三个核心数据:
▸实时可调容量(当前能卖多少电)
▸收益累计值(今天赚了多少钱)
▸ 设备健康度(储能电池寿命还剩多少)

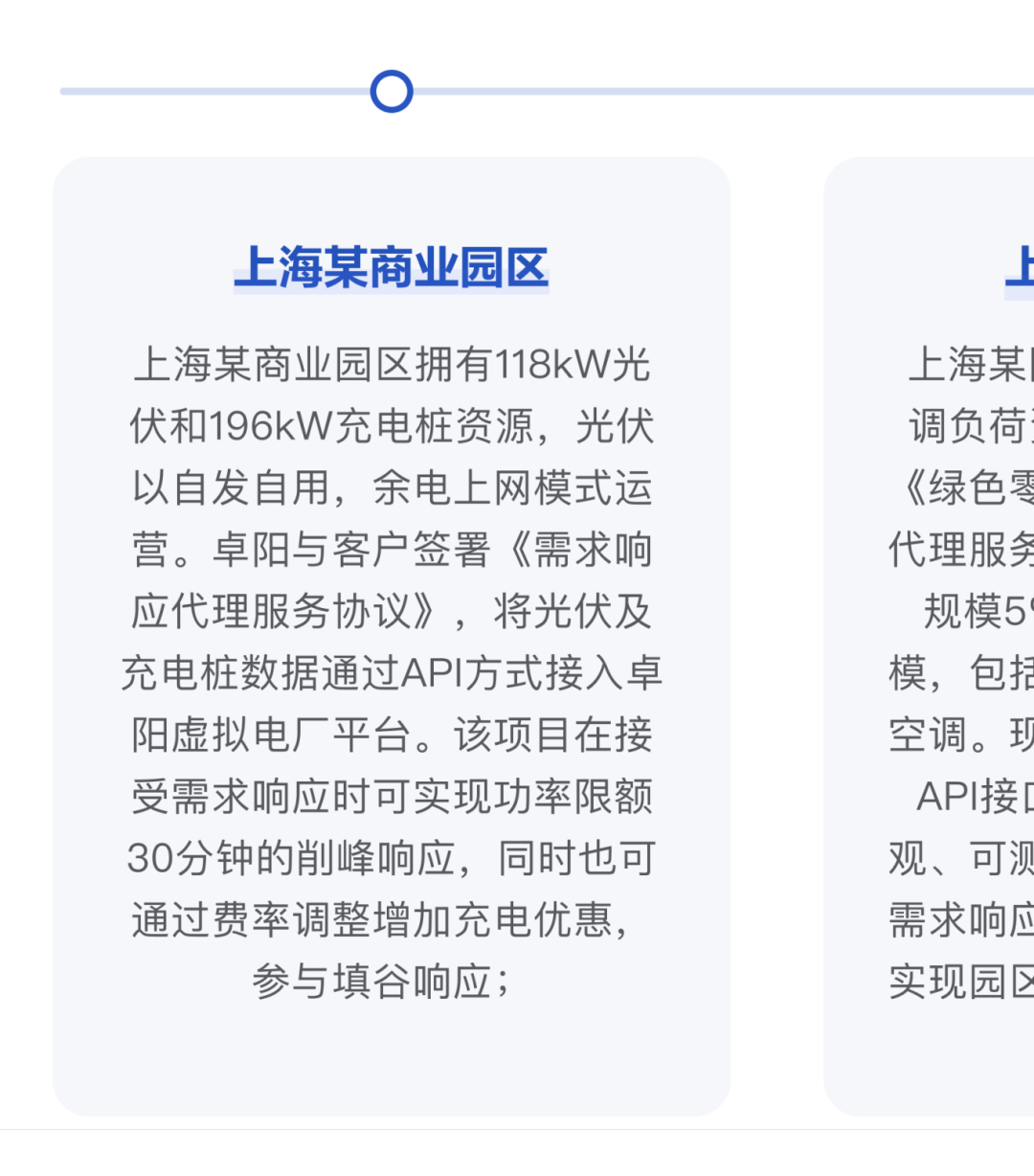

分布式资源接入卓阳虚拟电厂案例
